某商業廣場地下室防水施工方案
某商業廣場地下室防水施工方案
1.工程概況
本工程為××商業廣場項目,該項目為集餐飲、娛樂、健身、影劇院于一體的綜合樓,本單位工程××項目(地下1層、地上局部5層)地上建筑面積為3.05萬m2,地下建筑面積為1.8萬m2,與酒店地下室有通道連接。地下室機動車停車數量:720輛(機械式停放)、450輛(平層停車)。建筑覆蓋率:53%。主體建筑屋面結構高度:23.5m。××內街長度:400m,外街長度:東西向212m;南北向95m。結構形式:本工程結構形式為框架結構,柱網大部為8.4m×8.4m。地下一層平時為停車庫,戰時為核6級甲類人防汽車庫,分A~E區,總人防建筑面積為16660m2。本工程抗震設防烈度為8度,設計基本地震加速度值為0.20g,設計分組為第一組;絕對高程:根據整個小區的豎向設計,本工程0.00的絕對高程定為787.300。
本工程基礎底板混凝土為C35/P6、外墻為C30/P6防水混凝土,地下室及地下車庫頂板采用一級防水,防水材料選用SBSⅢ+Ⅲ(兩層3mm厚的聚脂胎)改性瀝青防水卷材,采用熱熔法施工。其中底板防水保護層為50mm厚C20細石混凝土,外墻防水保護層為50mm厚聚苯板,容重為12kg/m3。頂板保護層為40mm厚C20細石混凝土。
2.施工部署
(1)現場布置。由于本工程施工現場非常狹小,臨時材料堆放設在北面,分階段進行加工周轉。
(2)流水段劃分
1)基礎底板施工流水段劃分。

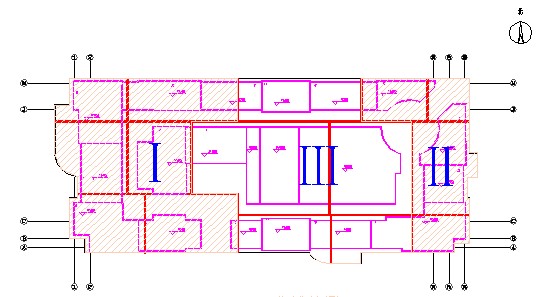

①底板以后澆帶為界劃分為3段施工,施工順序:Ⅰ→Ⅱ→Ⅲ(見圖1)。

圖1 底板流水段劃分圖
②結構施工流水段劃分。綜合考慮不均勻沉降、現場施工場地狹小等因素,為合理組織勞動力,滿足材料周轉要求,加快施工進度,根據地上結構的區域劃分施工段,分別組織流水施工。主體結構層流水段劃分為四個,由二家專業分包各分兩班組同時對地下車庫頂板進行防水施工:Ⅰ→Ⅱ→Ⅲ→Ⅳ(見圖2)。

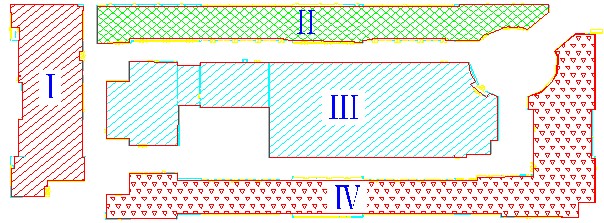

圖2 地上部位流水段劃分
2)主要實物工程量見表1。
表1 實物工程量一覽表
| 序號 | 分 項 工 程 | 材 料 做 法 | 防水材料工程量 |
| 1 | 基礎底板 | SBS聚脂胎Ⅲ+Ⅲ(-15℃) | 19000m2 |
| 2 | 基礎外墻 | 3600m2 | |
| 3 | 車庫頂板 | 5000m2 |
3)主要材料機具準備。
①卷材準備。根據進場數量抽取卷材進行規格和外觀質量檢驗,全部指標達到標準規定時,即為合格,其中如有一項指標達不到要求,加倍取樣復檢,全部指標達到標準規定為合格,若仍有一項指標不合格,則判定該產品外觀質量為不合格。外觀質量要求見表2。
表2 外觀質量要求
| 序號 | 項目 | 外觀質量要求 |
| 1 | 斷裂、皺折、孔洞、剝離 | 不允許 |
| 2 | 邊緣不整齊、砂礫不均勻 | 無明顯差異 |
| 3 | 胎體未浸透、露胎 | 不允許 |
| 4 | 涂蓋不均勻 | 不允許 |
②材料運輸堆放要求。
a.卷材短途運輸平放時不得超過四層,且不得傾斜和橫壓。
b.卷材在運輸保管時應避免雨淋、日曬、受潮,要注意通風。
c.防水卷材、底油、汽油進場后要分類設專門庫房存放。卷材必須直立堆放,碼放高度不得超過兩層,不得橫放、斜放,且存放地點要有標識牌,并設有消防器材。
③機具準備見表3。
表3 主要施工機具一覽表
| 序號 | 機 具 名 稱 | 規 格 | 數 量 | 用 途 |
| 1 | 棕掃把 | 不掉毛 | 12把 | 清理基層及卷材 |
| 2 | 鋼絲刷 | 普通 | 15把 | 清理基層 |
| 3 | 平鏟 | 小型 | 30把 | 清理基層 |
| 4 | 高壓吹風機 | 300W | 6臺 | 清理基層表面浮土及灰塵 |
| 5 | 羊毛滾刷 | ф60mm×250mm | 15把 | 涂刷基層處理劑、防水涂料 |
| 6 | 手持壓輥 | ф60mm×50mm | 10把 | 滾壓接縫、立面壓實卷材 |
| 7 | 手持汽油噴燈 | 3kg | 20把 | 烘烤卷材 |
| 8 | 扁平輥 | 4把 | 滾壓陰陽角 | |
| 9 | 鐵抹子 | 5把 | 修補基層或收頭 | |
| 10 | 圓頭抹子 | 5把 | 修補卷材輔助工具 | |
| 11 | 剪刀 | 普通 | 6把 | 裁剪卷材 |
| 12 | 壁紙刀 | 大號 | 20把 | 裁剪卷材 |
| 13 | 彩色粉袋 | 2個 | 彈基準線 | |
| 14 | 粉筆 | 2盒 | 做標記 | |
| 15 | 皮卷尺 | 30m或50m | 2把 | 度量尺寸 |
| 16 | 鬃毛刷 | 2號 | 20把 | 刷水泥基滲透結晶型防水涂料 |
4)勞動力投入
根據施工技術要求和施工進度的計劃要求,確定勞動力需要量,并建立隊組領導體系,合理確定隊組內部工人技術等級比例,并確保滿足勞動組合優化要求,施工操作人員必須持有特種作業人員上崗證。
①地下室防水施工管理組織機構。

②各施工階段勞動力投入見表4。
表4 各施工段勞動力投入計劃
| 工種 | 按工程施工階段投入勞動力情況 | ||
| Ⅰ區基礎底板 | Ⅱ區基礎底板 | Ⅲ區基礎底板 | |
| 抹灰工 | 15 | 16 | 16 |
| 防水工 | 26 | 35 | 38 |
| 普工 | 15 | 15 | 15 |
(3)工期安排。依據工程的實際進展和需要隨時進場施工。
(4)技術準備。
1)要熟悉圖紙,了解掌握熱熔卷材的施工工藝,按照施工進度計劃,合理安排材料機具人員進場施工。按照施工方案和技術規程對操作者進行技術交底。
2)認真做好防水材料進場驗收工作,復查材料材質證明及材料進場儲存工作。
3)認真學習掌握陰陽角等特殊部位的防水作法,了解掌握所用防水材料的性能和技術指標。
4)防水施工的操作人員必須持有特殊工種的上崗證。
5)做好防水施工的技術資料和施工過程中的檢驗記錄。
(5)防水基層及作業條件。
1)基層必須堅硬無空鼓、起砂、裂縫、松動、掉灰、凹凸不平等缺陷。
2)砌筑防水保護墻:在基層四周砌一道240mm寬、高度為底板厚度+120mm的防水保護墻,并做好防水找平層。

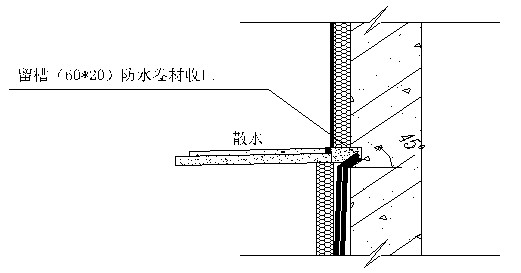

3)地下室外墻卷材防水設防高度:有散水處設在在散水頂部,有臺階處設置在臺階頂部下100mm處,在建筑物預留一圈交圈預留6cm高、2cm深的凹槽,便于防水的收口處理。
4)卷材防水施工前基層表面必須保持干燥。
5)防水基層表面必須堅硬平整,施工前用平鏟、鋼絲刷清除基層表面的突出物,凹凸不平處用1︰3水泥砂漿找平,采用2m直尺檢查,最大空隙不應大于5mm,空隙只允許平緩變化。陰陽角、立面內角和外角做成圓弧,圓弧半徑為R=50mm或做成135°、45°折角。
6)防水基層表面必須清潔,施工前用掃帚及高壓吹風機配合將基層表面塵土吹凈,基層表面不得有空鼓、開裂及起砂等現象。
3.卷材施工工藝
(1)施工方法。本工程地下防水卷材采用熱熔法施工,熱熔法是用噴燈將熱熔型卷材底面的熱溶膠融化,使卷材與基層或卷材與卷材之間進行粘結的施工方法。
(2)工序流程。基層檢查、清掃→涂刷基層處理劑→粘貼附加層→粘貼底層防水卷材→粘貼面層防水卷材→收頭固定密封→清理、檢查、修理→質量驗收→防水保護層
(3)施工要點。
1)防水施工前,先對防水基層表面進行檢查,卷材防水層的基面應平整牢固、清潔干燥即符合防水要求后方可進行施工。對于地下室外墻,必須將止水螺栓的塑料墊片剔除,將止水螺栓切除墻體20mm,將該部位的螺栓孔用1︰3水泥砂漿堵嚴堵實。
2)涂刷基層處理劑。基層處理劑采用工業汽油稀釋膠結劑制成,涂刷時要均勻一致,切勿反復涂刷,待處理劑充分干燥后,才可進行下步施工。如若在基面上涂刷基層處理劑時,基面較潮濕時,應涂刷濕固化型膠粘劑或潮濕界面隔離劑,其基層處理劑配制應符合下列規定:
①基層處理劑應與卷材及膠粘劑的材性相容。
②基層處理劑可采取噴涂法或涂刷法施工,噴、涂應均勻一致,不露底,待表面干燥后,方可鋪貼卷材。
3)粘貼附加層。基層處理劑干燥后,對陰、陽角和轉角處增加卷材附加層,每邊寬250mm。
4)卷材鋪貼。
①鋪貼卷材嚴禁在雨天施工,五級風及其以上時不得施工,熱熔法施工氣溫不宜低于-100℃。
②底板墊層混凝土平面部位的卷材采用“點粘法”,點粘距離500mm,底板底層卷材與附加層采用滿粘,其他與混凝土結構相接觸的部位應采用“滿粘法”。卷材與卷材之間必須采用“滿粘法”施工。

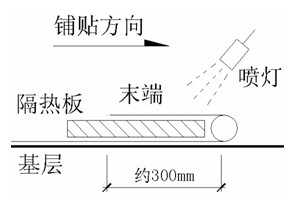

③卷材熔粘端部卷材施工方法。將整卷卷材置于鋪貼起始端,滾展卷材約1m,一人站在卷材正面將這1m卷材拉起,另一人在卷材底面(有熱熔膠)手持噴燈,慢旋開關、點燃火焰。如圖1,將火焰調成藍色,使火焰對準卷材與基層交接處,同時加熱卷材底面與基層面,待卷材底面膠呈熔融狀即進行粘鋪,再有一人手持滾刷對鋪貼的卷材進行排氣壓實。這樣鋪到卷材端頭剩下約300mm時,將卷材翻放在隔熱板上,再進行熔烤,最后將端部卷材鋪牢壓實(圖2)。

圖1

圖2

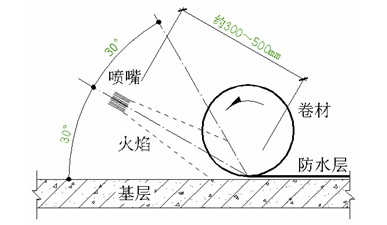

滾貼大面卷材。起始端卷材粘牢后,持噴燈的人站在滾鋪前方,對著待鋪貼的整卷卷材。使噴槍火焰對準卷材與基層面的交接處(角度如圖3),噴燈距卷材與基層加熱處約300~500mm,當底蓋層呈熔縮狀態時,實施往復移動烘烤,使其底面與基層粘貼牢固(圖3)并及時推滾卷材進行粘鋪。

圖3
④鋪貼卷材時,應展平壓實,用力要均勻一致,刮邊時要從氈中間向外擠壓,并要全部滿刮,不要漏刮,使卷材下面的空氣排凈,不出現空鼓現象,卷材與基面和各層卷材間必須粘結緊密。陰角處卷材鋪貼方法(圖4、圖5)。

圖4 陰角第一層卷材鋪貼方法

圖5 陰角卷材第二層鋪貼方法
5)收頭、固定、密封。趁卷材尚未冷卻時,用鐵抹子將接縫邊封好,再用噴燈均勻細致地密封.卷材收口時要求卷材嵌入預留的凹槽內。
6)外防外貼法鋪貼卷材防水層時,應符合下列規定:
①鋪貼卷材應先鋪平面,交接處應交叉搭接。
②從底面折向立面的卷材與永久保護墻的接觸部位,采用實鋪法施工,卷材鋪好后,其頂端砌筑兩皮磚保護,在卷材表面抹20mm厚1︰3水泥砂漿保護層對卷材進行保護。
③主體結構完成后,鋪貼立面卷材時,應先將接茬部位的各層卷材揭開,并將其表面清理干凈,如卷材有局部損壞,應及時進行修補,本工程底板、外墻及車庫頂板使用兩層卷材,卷材應錯茬接縫,上層卷材應蓋過下層卷材。
④為保證地下外墻防水層施工的連續性,與車庫交接處后澆帶設1400mm寬、100mm厚的C25預制混凝土蓋板,配筋雙層雙向:ф10@200。
⑤后澆帶處增加防水附加層。
7)地下室底板、外墻墻體、頂板卷材搭接。

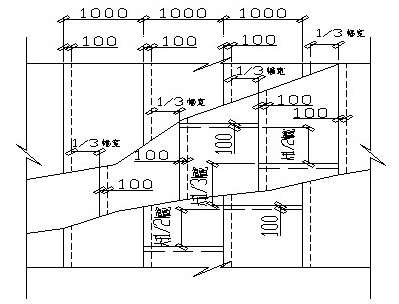

①搭接長度。兩幅卷材短邊及長邊搭接長度均不于100mm,搭接時應彈線控制誤差。
②雙層卷材鋪貼時,上下兩層和相臨兩幅卷材的接縫應錯開1/3幅寬,相臨兩幅卷材的接縫應錯開1/2幅寬且兩層卷材不得相互垂直鋪貼。
③平面與立面相連接的卷材、應由下向上壓縫鋪貼,并使卷材緊貼陰角。
④在立面與平面的轉角處,卷材的接縫應留在平面上,距立面不應小于600mm。
8)防水施工完后,自己先進行全面的清掃檢查,發現不合格的或有損壞的及時進行修補。自檢合格后,報請監理進行驗收,驗收合格后做好隱蔽記錄。
9)防水保護層。防水驗收合格后,立即進行保護層的施工。底板基層表面澆筑50mm厚細石混凝土,地下室外墻粘貼50mm厚的聚苯板進行保護,頂板在防水層表面澆筑40mm厚細石混凝土,并且經過密封處理的末端封口處用防水砂漿壓縫處理。
10)地下室外墻防水腳手架使用原結構施工時的腳手架。
4.卷材防水節點做法
(1)用永久保護墻鋪設轉折處卷材做法(圖6)。

圖6 永久保護墻與底板轉折處卷材鋪設圖
(2)平面及外墻防水卷材搭接做法(圖7)。

圖7 底板及墻體卷材鋪設示意

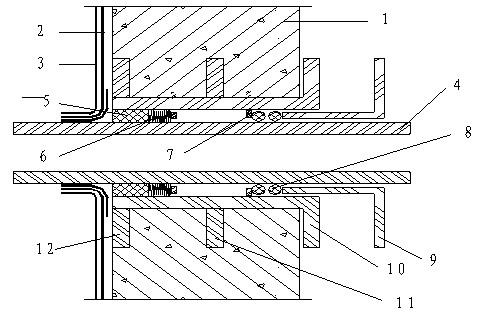

(3)穿墻管卷材及附加氈鋪貼做法(圖8)。

圖8 穿墻管卷材及附加氈鋪貼
1—鋼筋混凝土外墻;2—圓環形卷材附加氈;3—卷材防水層;4—穿墻管
5—油膏嵌縫;6—瀝青麻絲;7—擋圈;8—橡皮圈;9—法蘭盤;10—翼盤
11—止水環;12—翼環

(4)外墻后澆帶防水做法(圖9)。

圖9 外墻豎向后澆帶卷材防水做法
(5)局部深坑部位防水做法(圖10)。

圖10 局部深坑部位防水做法
(6)防水卷材收口做法(圖11)。

圖11 防水卷材收口做法

(7)三面陰陽角。陰陽角(此處的陰陽角專指三維交叉部位)在防水層施工中,數量諸多,也是防水層薄弱的部位之一,該處的通常做法是由施工作業人員按照圖12方式現場裁剪和安裝。

圖12
按照圖12尺寸放樣、裁剪、熱合,并通過嚴格的質量檢測。優點:保證防水系統質量
5.施工縫處理
(1)本工程施工縫的留設原則。
1)水平方向。外墻水平施工縫留在距底板(樓板)面300mm高處。
2)豎向施工縫結合設計后澆帶位置設置,詳見上述流水段的劃分。
(2)施工縫處施工注意事項。
1)施工前,施工縫處須待已澆筑混凝土的抗壓強度不小于1.2MPa時,才允許繼續澆筑。
2)在繼續澆筑混凝土前,施工縫混凝土表面要剔毛,剔除浮動石子,將其表面浮漿和雜物清除,并用水沖洗干凈后,鋪30~50mm厚減石子砂漿。
3)施工縫處澆筑混凝土時,應細致澆筑密實,使新舊混凝土結合密實。
4)外墻豎向、水平施工縫均使用鋼板止水帶;
5)外墻支模時采用帶止水鋼片的對拉螺栓,拆模后將對拉螺栓突出墻體的部分截斷,防銹處理后再進行嚴格的防水處理。
6)墻體內部的各種鋼筋和綁扎用鐵絲均不得接觸模板。
6.質量保證措施
(1)質量保證體系。
1)項目組織機構。建立項目崗位責任制和質量監督制度,明確分工職責,落實施工質量控制責任,各崗位各負其職,定期對項目各級管理人員進行考核,獎勵先進、督促后進。
2)項目質量保證體系。建立由項目經理領導,技術負責人策劃、組織實施,項目副經理和技術負責人中間控制,內部責任工程師檢查和監控的管理系統,形成從項目經理部到各作業班組的質量管理網絡。

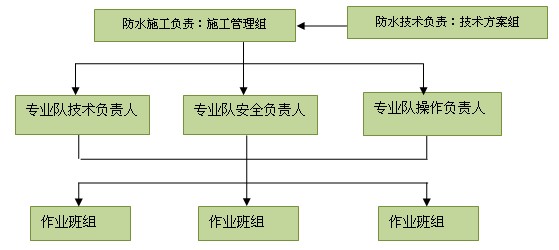

質量保證體系框圖

(2)施工質量管理制度和保證措施。
1)目標管理。
①項目經理的質量目標:確保防水工程總體質量目標實現;
②技術負責人質量目標:各分項工程一次驗收合格;
③班組長質量目標:每道工序一次驗收合格。
④施工工人:做好每一個施工工序的施工操作。
2)過程質量預控。
①項目開工之初,編制施工組織設計、質量檢驗計劃等。
②加強對圖紙、規范的學習;項目將定期組織技術人員、現場施工管理人員進行圖紙和規范的學習,做到熟悉圖紙和規范要求,嚴格按圖紙和規范施工。
③施工前編制施工組織設計、專項工程方案、措施交底、用以指導工程的施工,并掌握施組指導性、方案的部署性、交底的可操作性,做到三者互相對應、相互銜接、相互交圈,層次清楚、嚴謹全面,符合規范。
④做好培訓和交底:增強全體員工的質量意識是創過程精品的首要措施,項目將定期組織質量講評會,還將做好規范、標準和技術知識的培訓工作,促使項目人員的素質不斷提高,從人的因素上消除產生質量問題的源頭。
⑤項目對工人班組長及主要施工人員,按不同專業進行技術、工藝、質量綜合培訓,未經培訓或培訓不合格的工人不允許進場施工。
⑥加強合同的預控作用:合同管理貫穿工程施工經營管理的各個環節,嚴格履行合同中對業主的承諾。
3)加強過程控制,創“過程精品”。
①嚴格按方案施工。我們對每個方案的實施都要通過方案提出→討論→編制→審核→修改→定稿→交底→實施→檢查→改進幾個步驟進行。
②堅持樣板引路。分項工程開工前,由項目經理部的責任工程師,根據專項方案、措施交底及現行的國家規范、標準,進行樁基礎防水處理、卷材鋪貼樣板施工,樣板工程驗收合格后才能進行專項工程的施工。
③實行“三檢制”和檢查驗收制度,執行質量過程控制程序。在施工過程中我們將堅持檢查上道工序、保障本道工序、服務下道工序,做好自檢、互檢、交接檢;遵循操作層自檢、管理人員或質檢員復檢、總包單位驗收、監理驗收的三級檢查制度;嚴格工序管理,認真做好隱蔽工程的檢測和記錄。
④實行掛牌標識制度。技術交底掛牌;施工部位掛牌;操作管理制度掛牌;半成品、成品掛牌等。
⑤實行質量例會制度、質量會診制度,加強對質量通病的控制。定期由質量控制經理主持,由項目經理部及施工現場管理人員和技術人員參加,總結前期項目施工的質量情況、質量體系運行情況,共同商討解決質量問題應采取的措施,特別是質量通病的解決方法和預控措施。
⑥加強對成品保護的管理。由于各工種交叉頻繁,對于成品和半成品,容易出現二次污染、損壞,影響工程進展,增加額外費用。我們將要制定成品、半成品保護的主要措施,并設專人負責成品保護工作。
在施工過程中對易受污染、破壞的成品和半成品要進行標識和防護,由專門負責人經常巡視檢查,發現現有保護措施損壞的,要及時恢復。
工序交接檢要采用書面形式由雙方簽字認可,由下道工序作業人員和成品保護負責人同時簽字確認,并保存工序交接書面材料,下道工序作業人員對防止成品的污染、損壞或丟失負直接責任,成品保護專人對成品保護負監督、檢查責任。
4)施工用材料進場嚴格管理。
①現場項目部隊進入施工現場的防水主材、輔助材料系統配件負有完全的二次查驗的責任。防水主材必須具備四證,生產許可證、產品合格證、出廠檢測報告和質量保證書。
②防水材料進場檢測結果未出具之前,材料嚴禁投入工程中使用。
③嚴格按國家有關標準和規范要求,按批量、批次抽樣復檢,并向監理和總包單位提供復檢報告。
④隨時接受甲方、監理和總包單位對進場產品的抽檢。
⑤確保無一不合格產品進場。
⑥現場設置專職保管員對進場產品進行分類保管。確保產品在使用前不受污染和在保質期內進行使用。
⑦進場材料進行專用標識,防止材料混用。
5)嚴格實行獎懲制度。
①采購員在采購材料時貪污或受賄、以次充好者,將予以開除,造成嚴重經濟損失的將依法追究其法律責任。
②原材料、施工產品進場復檢一次合格,價格合理,及時供貨。
6)施工質量檢驗。嚴格執行隱蔽工程檢查制度,每一道施工工序執行班組自檢→專職質檢員檢驗→項目總工檢驗的自檢制度,自檢合格后才能報監理工程師驗收。
隱蔽工程的驗收嚴格按照規范進行,認真填寫隱蔽工程驗收報表,并由監理工程師現場簽字。
7)其他相關措施。
①參與施工的管理人員及施工操作人員均持證上崗。并由本公司進行一次崗前技術培訓和紀律培訓。
②必須對防水主材及其輔材的優選,保證其完全滿足該工程使用功能和設計以及規范的要求;對確定的防水材料,除必須具有認證資料外,還必須對進場的材料復試。滿足要求后方可進行施工。
③防水工程施工時嚴格按操作工藝進行施工,合格后及時做好防水保護層的施工,以防止防水卷材被人為的破壞。
④防水做法及防水節點設計必須科學合理,對防水施工的質量必須進行嚴格管理和控制。
⑤對防水層的保護措施和防水保護層的施工要確保防水的安全可靠性。
⑥對結構斷面變化的地方以及陰陽角等特殊必須采取最為安全穩妥的防水做法以確保防水。
⑦所有進入工地的管理及施工人員必須無條件遵守甲方一切規章制度。
(3)防水基層必須符合防水層施工要求。
1)防水卷材材料分批進場后必須按批量要求進行抽樣試驗,防水材料以同一生產廠、同一品種、同一標號的產品每≤1000卷為一驗收批,水泥基滲透結晶型防水材料以同一生產廠、同一品種、同一標號的產品每≤5T為一驗收批并按總批量的30%實行見證取樣,試驗合格后報監理認可方可施工。
2)卷材防水保護層必須牢固結合緊密,厚度均勻一致。
3)防水工程施工中應做好交接檢查,未經驗收或驗收不合格的不能進行下步施工,整改完畢待監理復查合格后方可進行下步施工。
4)注意成品保護,已做完的部分防水層應及時采取保護措施,不得損壞,防水層全部做完后及時進行保護層的施工。
5)防水卷材鋪貼方向和搭接順序、搭接寬度、粘結方法均要符合規定,粘結點必須牢固、嚴密,不得有皺折、翹邊和封口不嚴等缺陷。附加層必須滿貼,不翹邊,不空鼓。附加層必須處理干燥,卷材烘烤,以免防水層空鼓。防止烘烤卷材后輥壓不及時,在搭接邊烘烤不到位,卷材加熱溫度太低及加熱不均勻引起卷材翹邊。
6)防水材料存放時應堆碼整齊。
7)防水施工質量控制點設置見表5。
表5 防水施工質量控制點
| 序號 | 控制點名稱 | 備注 |
| 1 | 基層清理驗收 | 各控制點的質量控制必須在專業承包人自檢合格的基礎上報項目部質檢員、監理工程師檢查后方可進入下一道工序施工。 |
| 2 | 陰陽角及轉角附加層 |
|
| 3 | 第一層防水材料施工 |
|
| 4 | 第二層防水材料施工 |
|
| 5 | 防水保護層施工 |
7.成品保護
(1)已鋪好的卷材防水層,要及時采取保護措施,要求操作人員穿軟底鞋嚴禁穿帶釘鞋作業。
(2)防水層施工完成后,及時驗收并施工細石混凝土保護層。
(3)在混凝土保護層強度未達到1.2MPa時,不準上人進行筏板鋼筋的綁扎。
(4)底板立面防水卷材搭接甩頭必須砌筑2皮磚在底板施工時臨時保護。
(5)要保證地下水降到防水層底標高以下500mm。
8.文明施工、環保及安全措施
(1)現場施工人員一律統一著裝,統一配戴安全帽及胸卡,上、下班一律統一持證進出現場。
(2)施工現場嚴禁吸煙、賭博,一律禁酒,嚴禁吵鬧打架。
(3)對于施工區域的垃圾應及時清理到總包方指定的區域。
(4)施工前進行教育培訓,嚴格執行安全技術交底工作,堅持特殊工種持證上崗制度,進場施工人員每人進行安全考試,筆試合格后方可進場施工。
(5)配備足夠的滅火器(一般情況按照200m2一個的滅火器的密度)。消防器材要設在易發生火災隱患或位置明顯處,所有的消防器材均要涂上紅油漆,設置標志牌。要保障消防道路的暢通。
(6)加強對易燃、易爆物品的管理,設置專用倉庫存放,在存放處持明顯警示牌,對于此類材料嚴格執行限領料制度。
(7)配備專職安全員在施工過程中,必須遵守“先防護,后施工”的規定,施工人員必須佩戴安全帽、穿工作服、軟底鞋,嚴禁在沒有任何設防的情況下違章作業。
(8)施工現場一切用電設施須安裝漏電保護裝置,施工用電動工具正確使用。
(9)防水作業上方和周圍10m應禁止動用明火交叉作業。
(10)所有人員進場必須接受安全生產三級教育,并經過考核合格后方可上崗,施工區域加強消防工作,設置專職安全檢查人員,操作時應注意風向,防止下風向操作人員燒傷,五級大風以上不得施工。五級以上大風嚴禁動火,停止施工。
(11)地下防水施工四周滿設≥1.2m高的護欄。密切注意基坑四邊土方情況,發現問題及時采取處理措施,嚴防土方塌方傷人。
(12)地下防水施工,應設置足夠的上下人梯。
(13)操作時應注意方向,防止下風操作人員中毒、受傷。
(14)操作人員必須正確使用安全“三寶”、手套等各種勞保用品必須佩帶齊全,嚴防燙傷、燒傷。
(15)夜晚施工照明必須充分,危險區域設警示燈。
(16)交叉作業應有專人看管,應有相互保護措施,嚴禁亂扔、亂丟雜物。
(17)汽油要遠離操作點和其他正烘烤卷材的地點,一定要選擇避風安全的地點。
(18)每天操作前要開安全用火證,并專人負責。在施工現場及材料堆放處嚴禁煙火;所有材料堆放及操作地點要按照有關規定備好、備齊消防滅火器。
當前在地下工程的混凝土,磚結構構筑物,回填后,經常會因各種原因發生滲漏,處理方法也多種多樣,但對于混凝土的毛細孔或微細裂紋的滲水和出汗問題,一直是個工程難題,于是就有了“不怕漏,就怕滲的”說法。尤其是遇到磚結構滲水,更是難以耐久性解決。
