南京某醫院項目屋面防水施工方案
1.工程概況
本工程屋面防水等級為二級,屬倒置式屋面,設計為APP 高聚物改性瀝青卷材防水,防水層次構成如下:
(1)6cm厚的細石混凝土保護層(配筋:單層網片ф6@150mm×150mm);
(2)4cm厚擠塑聚苯保溫板;
(3)6mm厚APP 卷材防水層;
(4)基層處理劑:底油0.3lit/m2;
(5)RC結構找坡屋面。
2.總的質量要求
(1)屋面不得有滲漏和積水現象,卷材不得有氣泡。
(2)所使用材料須符合國家質量標準,防水層的厚度和層次、層數須符合交底要求。
(3)屋面坡度按設計要求施工,排水系統應暢通。
(4)卷材的鋪貼方法、搭接順序、粘貼面積應符合規定,搭接寬度準確,接逢嚴密,不得有皺折、鼓泡和翹邊,收頭應固定、密封嚴密;節點做法須符合交底要求,搭接正確,封固嚴密,不得翹邊開縫。
3.質量檢驗
(1)屋面工程施工中應做分項工程的交接檢查;未經檢查驗收,不得進行后續施工。
(2)防水層施工中,每一道工序完成后,應報工程部驗收,合格后方可進行下一道工序施工。
4.工藝流程
屋面結構找坡、清理、修補→結合層底油0.3lit/m2→雙層APP卷材防水層→4cm厚PS 板保溫層→25mm厚砂漿附加層。
5.施工工藝
(1)基層清理。
1)除去混凝土壓光面的砂漿和雜物,保證屋面細部結構的干凈;
2)將落水頭等重要部位內的雜物清理干凈,并且注意施工過程的保護和成品保護;
3)屋面裸露的鋼筋頭、鐵絲等割除,用砂漿修補完好。
(2)找平層。
為保證施工質量,本工程采用結構混凝土原漿壓光,不施做找平層,確保防水層和結構層的可靠粘接。
1)采用鄭州賽諾建材的1:3 水泥砂漿將局部缺陷修補完好;
2)采用鄭州賽諾建材的1:3 水泥砂漿施做泛水圓角R=5cm和管道支架底部的“八字腳”;注意圓角半徑要均勻,與基層連接光滑平順,“八字腳”應大小一致,坡度平順。
(3)結合層(底油0.3lit/ m2)。涂刷底油前首先要檢查找平層的質量和干燥程度并加以清掃,經工程部驗收符合要求后才可進行,在大面積涂刷前,應用毛刷對屋面節點、周邊、拐角部位先行處理,應注意涂刷均勻,不得有漏刷。
(4)防水層。
1)工藝流程。
節點附加增強處理→定位、彈線、試鋪→鋪貼卷材→收頭處理、節點密封→清理、檢查、修整。
2)卷材與基層的粘貼方法:采用滿粘法。
3)鋪設方向。本工程坡度為1%,卷材平行于屋脊鋪貼;先做好節點、附加層和排水集中部位(水落口、排水溝、轉角、泛水)的處理,然后由屋面最低標高處向上施工;排水溝鋪貼卷材從溝底開始,順排水溝從水落口向分水嶺方向鋪貼,烘烤時應注意烘烤均勻,邊鋪邊從溝底中心向兩側按壓,使卷材鋪貼平整,粘貼密實。
4)搭接方法及寬度要求。鋪貼卷材采用搭接法,相鄰兩幅卷材的搭接縫應錯開,平行于屋脊的搭接縫應順流水方向搭接;在排水溝與屋面的連接處的接縫留在屋面,不得留于溝底;搭接寬度100mm。
5)節點處理。

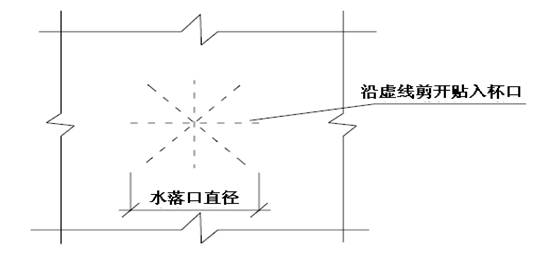

①水落口。水落口的上口安裝標高,要考慮到天溝的排水坡度、水落口處局部加大的坡度(5%)以及找平層、防水層、附加層和保護層的厚度,標高須準確,不得過高也不得過低。附加層寬度每邊粘貼50mm,剪貼方法如圖1:

圖1 水落口附加層剪貼方式
②屋面排水溝。按2%找坡,轉角處抹成規定的圓角(R=50)。

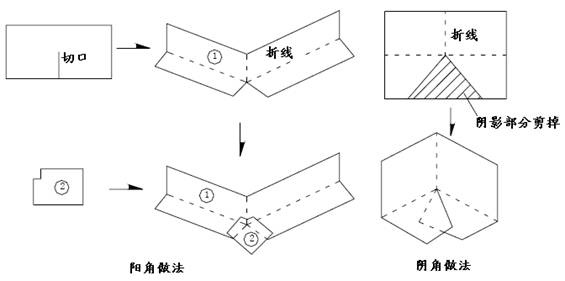

③陰陽角。防水層的陰陽角應做成圓角,在這些部位加做卷材附加層,每邊粘貼50mm, 剪貼方法如圖2:

圖2 陰陽角剪貼方法
④泛水與卷材收頭。泛水部位卷材鋪貼前,應先進行試鋪,將里面長度留足,先鋪貼平面卷材至轉角處,然后從下向上鋪貼立面卷材;卷材鋪貼完成后,將端頭裁齊,封口(收口距泛水下口30~50mm,并應保證到屋面高度不小于350mm)。
(5)保溫層。
1)鋪設保溫層前要將卷材上的雜物、垃圾清理干凈;
2)鋪PS 板前要試鋪,盡量避免材料的裁切浪費;
3)PS 板要按照順序鋪(縱向或橫向),接縫錯開,保證接縫嚴密。
(6)分隔條的粘貼。
1)根據屋面的設計分割縫,彈墨線;
2)根據彈好的墨線進行基層抄平,以此確定灰餅厚度及完成面標高,先做屋脊和天溝內邊的灰餅(水準儀配合施做),然后根據這兩條灰餅拉線做中間的灰餅,天溝另一側和女兒墻腳也要做灰餅,灰餅的厚度應同屋面保護層的厚度一致;
3)灰餅施工完成后,進行驗收,合格后再根據彈好的墨線和灰餅的上口拉通線,粘貼標高與灰餅一致的PS 板,兩側用砂漿固定(砂漿的上口距PS 板的上口10mm);
4)在PS 板分割條做好后,將灰餅鑿除,并用PS 板補齊;
5)這樣在屋面上形成了網格狀的分割,在網格內綁扎保護層的鋼筋網片,注意不能損壞分格條和防水層。
(7)保護層。
1)采用60mm厚C25 細石混凝土(內鋪ф6mm@100mm 雙向鋼筋網)整體粉光。
2)細石混凝土整澆保護層施工前,要保證鋼筋網片的底部保護層厚度,上部翹起的鋼筋不得超過PS 板分割的上口。澆筑時,手推車行走部位須鋪木板,防止鋼筋翹起。一個分格內混凝土須連續澆筑,不留施工縫;混凝土攤鋪平整后,隨即用長刮尺放在PS板分割條的上口進行刮平,并在初凝前抹平,終凝前用磨光機壓光(專業壓光隊施工)。抹平壓光時不得在表面摻加干水泥。
3)保護層鋼筋網片的位置設置在保護層中間偏上部位,在鋪設鋼筋網片時用15mm 砂漿墊塊支墊。
4)混凝土保護層澆筑完后及時進行覆蓋澆水養護,養護時間不得少于7d。養護完后,將分格縫內的PS板分割縫清除,并清理干凈。嵌填瀝青油膏。
5)嵌填的油膏不得高出保護層的完成面,并且保證油膏的凹度一致,寬度均勻,線條順直。
6.水溝和泛水壓檐的施工
防水層施工完成后,立刻根據落水管實際位置拉通線確定水溝位置,確保每個落水管都在水溝內,并應平行于女兒墻,然后彈線,按圖3砌筑一皮實心磚。
保護層做完以后,安排封砌泛水下的壓檐磚和抹灰,要求在墻側面和屋面上彈上墨線,陽角拉通線控制角線的順直度。后安排水溝抹灰,底面先用水準儀抄平找好坡度,做水溝截面定型模具控制水溝截面一致,上口拉線,控制水溝的直線度。
在進行濕作業過程中,須保證落水管的暢通,管口進行封堵保護,落地垃圾及時清理,誰施工誰負責。

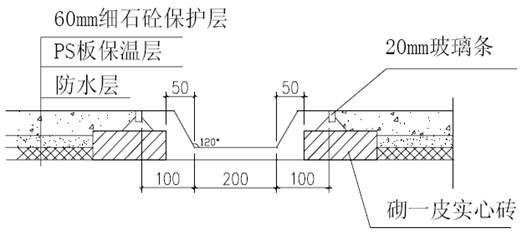

圖3 屋面水溝施工詳圖(單位:mm)
7.質量保證(略)
8.安全文明施工(略)
鄭州賽諾建材公司持續研發新型工程材料及工藝設備,提供混凝土,磚石結構的,防火,保溫,隔熱,防水,防腐,滲水,加固及工業地坪的咨詢,施工,維護一體化服務,以很高的性價比,創造性的解決了很多工程難題,受到工程界的普遍歡迎。電話:400-0371-713 m.zdweidun.com.cn
